1.一种掘进工作面伸缩顶梁支撑式临时支护方法,它是通过临时支护支架实现的,所述的临时支护支架包括四柱式前架和四柱式后架、两个推移千斤顶和液压系统,其中前架和后架由四个伸缩式液压立柱、两个底座和顶梁组成;顶梁包括两根横梁和若干纵梁,纵梁内设有液压套管式伸前探缩梁;通过操作液压系统实现液压立柱的升降、推移千斤顶和伸缩梁的伸缩,从而实现掘进巷道的临时支护与循环前移;其特征在于;
所述的临时支护支架的两个推移千斤顶前分别设置在前架或后架的底座中,使后架向前架靠拢时可靠紧在一起;
支护方法为:
第一步,设定临时支护支架的初始位置

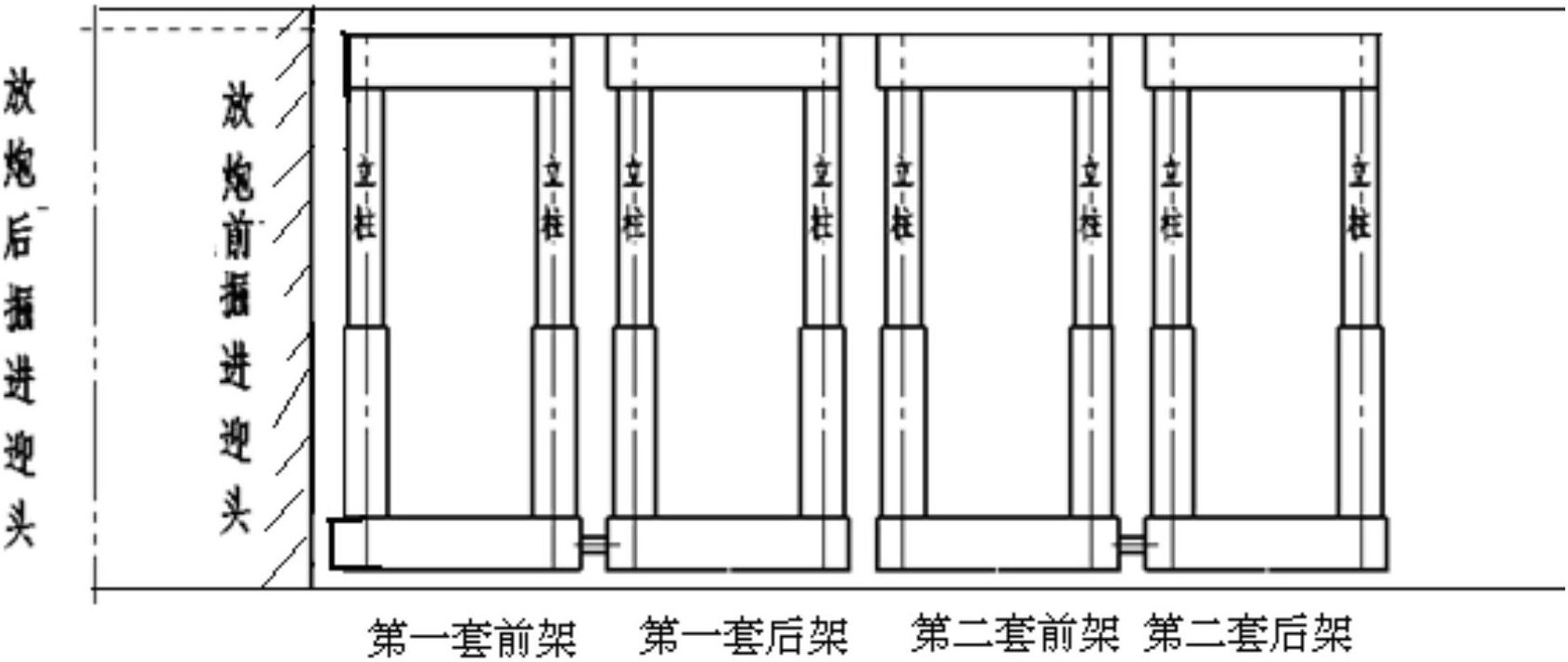

在掘进迎头放炮前,将两套或两套以上的临时支护支架布置在掘进巷道工作面,布置顺序为:第一套前架、第一套后架、第二套前架、第二套后架; 以此类推,各套均靠近在一起,前探伸缩梁都处于缩回状态,使第一套前架的前端贴近待掘进的煤壁;此时工人在临时支护支架掩护下进行打眼、装药放炮工作;
第二步,第一套前架的前探伸缩梁伸出
在掘进迎头放炮后,掘进顶板出现一定距离的空顶区,由于底板有乱煤及矸石支架无法移动,此时操作第一套前架的前探伸缩梁伸出,支护住空顶区的顶板;此时工人在临时支护支架掩护下进行排矸石工作;
第三步,第一套前架的移架准备
待碎煤和矸石排干净后,为第一套前架向前移动腾出了空间;此时,操作第一套前架的四个液压立柱收缩,使第一套前架顶梁离开顶板;同时操作第一套前架前探伸缩梁缩回、后架的前探伸缩梁伸出,以备弥补第一套前架前移后的部分空顶距;
第四步,第一套前架的向前移架
操作第一套临时支护支架的推移千斤顶,推动第一套前架向前移动至放炮后的掘进迎头;再操作第一套前架四个液压立柱升起支撑住顶板;
第五步,第一套后架的向前移架
在第一套前架支撑住顶板后,操作第一套后架的四个液压立柱,使顶梁下降脱离顶板,同时第二套前架的纵梁内伸缩梁伸出,弥补部分空顶距;再操作第一套的推移千斤顶进行收缩,拉动第一套后架向前架靠近,靠近后操作第一套后架顶梁升起与巷道顶板进行接触,从而完成第一套临时支护支架的前移;
第六步,第二套临时支护支架的前移
按照第三步至第五步的工艺步骤依次进行第二套前架和第二套后架的前移动作,完成第二套临时支护支架的前移;
以此类推,按照第三步至第五步的工艺步骤依次进行第二套以后所有临时支护支架的前移,直至恢复到移架前的初始状态,然后进行下一个掘进循环。
