专利号: 2016101283685
申请人: 山东科技大学
专利类型:发明专利
专利状态:已下证
专利领域: 土层或岩石的钻进;采矿
更新日期:2023-12-11
缴费截止日期: 暂无
价格&联系人
年费信息
委托购买

摘要:

权利要求书:

1.一种伸缩顶梁连杆式临时支护支架的临时支护方法,其特征在于,所述的伸缩顶梁连杆式临时支护支架包括前架和后架,前架和后架的主体结构相同,都是由两侧的纵向框架和两根横梁组成;前架和后架之间设有两个推移千斤顶,两个推移千斤顶分别牵拉在前架和后架的底座上,从而构成一组连体支架;在前架和后架的横梁顶面分别排列有多个纵向伸缩顶梁;所述的伸缩顶梁连杆式临时支护支架还包括由液压泵站和液压阀组组成的液压系统,液压阀组控制伸缩式液压立柱的升降以及推移千斤顶和纵向伸缩顶梁的伸缩;

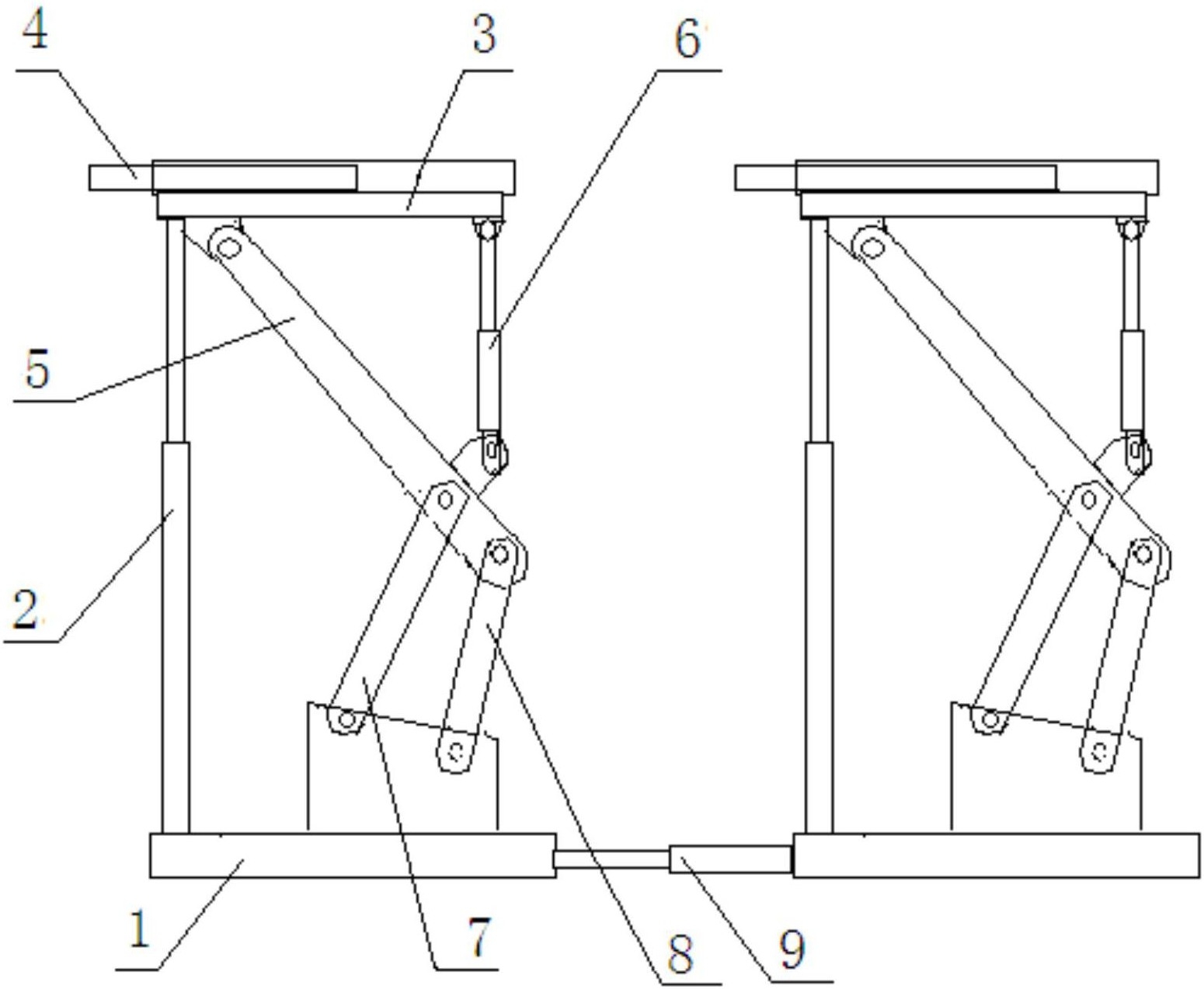

上述的纵向框架的详细结构是,包括纵梁和底座,纵梁和底座前部采用一根液压立柱连接,后部采用四连杆机构连接;所述的四连杆机构是在底座上铰接有前连杆、后连杆,前连杆和后连杆上铰接一根斜置的调节梁,调节梁的顶端铰接在纵梁的液压立柱后面,在调节梁上再铰接一个平衡千斤顶,平衡千斤顶顶端铰接在纵梁的后部,从而使纵向框架形成稳定性平面结构;

临时支护的方法如下:

第一步,设定临时支护支架的初始位置

在掘进迎头放炮前,将两组临时支护支架布置在掘进巷道工作面,使第一组前架的前端贴近待掘进的工作面;两组临时支护支架靠拢在一起,使它们的纵向伸缩顶梁都处于缩回状态,此时工人在临时支护支架掩护下进行打眼和装药放炮工作;

第二步,第一组前架的纵向伸缩顶梁伸出

在掘进迎头放炮后,掘进顶板出现一定距离的空顶区,由于底板有乱煤及矸石支架无法移动,此时操作第一组前架的纵向伸缩顶梁伸出,支护住空顶区的顶板;此时工人在临时支护支架掩护下进行排矸石工作;

第三步,第一组前架的向前移架

待碎煤和矸石排干净后,为第一组前架向前移动腾出了空间;此时,操作第一组临时支护支架的液压立柱收缩,使第一组前架进行降架离开顶板;同时操作第一组后架的纵向伸缩顶梁伸出,以备弥补第一组前架前移后的部分空顶距;操作第一组后架顶紧顶板,再操作第一组前架的纵向伸缩顶梁缩回,同时操作第一组临时支护支架的推移千斤顶,推动第一组前架向前移动至放炮后的掘进迎头;再操作第一组前架液压立柱升起支撑住顶板;

第四步,第一组后架移架准备

在第一组前架支撑住顶板后,操作第一组后架的液压立柱下降,使顶梁脱离顶板,同时第二组前架的纵向伸缩顶梁伸出,弥补第一组前移后的空顶距;

第五步,第一组后架的向前移架

再操作第一组的推移千斤顶进行收缩,拉动第一组后架向前架靠近,靠近后操作第一组后架顶梁升起与巷道顶板进行接触,从而完成第一组临时支护支架的整体前移;

第六步,第二组临时支护支架的前移

按照第三步至第五步的工艺步骤依次进行第二组前架和后架的前移动作,完成第二组临时支护支架的前移;整个移架过程完成后,恢复到第一步临时支护支架的初始位置,进行下一个掘进循环。
