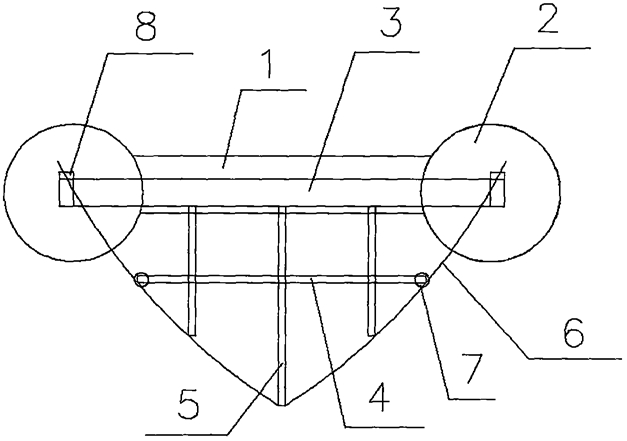

1.一种地下室支护冻结施工方法,其特征是:地下室外边缘设置钻孔灌注桩作为支护桩,离钻孔灌注桩外侧1~1.3m部位设置冻土墙,在冻结孔外侧50~60cm部位设置卸压孔,每个冻结孔对应布置两个卸压孔,卸压孔直径为25~30cm;冻土墙每隔8m~12m设置冻土拱脚,冻土墙根据土质设置冻结管,对于淤泥质土,冻结管间距为大于或等于0.9m且小于1m;
对于粉土,冻结管间距为大于或等于1m且小于1.05m;对于粘土,冻结管间距为大于或等于
1.05m,且小于或等于1.1m;冻土墙厚度根据地下室开挖深度进行选取,对于地下室深度大于或等于8m时,冻土墙挠度控制在0.015H,H为地下室开挖深度;对于地下室深度小于8m且大于或等于6m时,冻土墙挠度控制在0.012H;对于地下室深度小于6m时,冻土墙挠度控制在
0.01H且不小于50cm;对于周边环境对地下室支护有要求的,冻土墙厚度要进行以下调整,对于地下室10m范围内有建筑物的冻土墙挠度值乘以1.2;对于地下室10m至20m范围内有建筑物的冻土墙挠度值乘以1.1;
冻土墙每隔3跨设置水平预应力装置;冻土墙和冻土拱脚顶部设置压顶梁,压顶梁采用两个槽钢双拼焊接,离冻土墙中心轴线0.8~1m部位设置辅助梁,辅助梁采用槽钢,辅助梁支承在工程桩上面,辅助梁顶部标高与冻土墙顶部标高相同,辅助梁顶部设置钢绞线支座,钢绞线支座采用工字钢,钢绞线支座与辅助梁垂直设置,两者焊接联接,钢绞线支座一端搁置在冻土墙上面,钢绞线支座另一端悬挑出辅助梁,钢绞线支座悬挑方向顶端设置预留孔,钢绞线通过压顶梁预留孔及钢绞线支座预留孔,通过锚具将张拉完毕后的钢绞线固定;
冻土墙顶面进行绝热保护。
2.根据权利要求1所述的地下室支护冻结施工方法,其特征是:冻土墙顶面选用如下措施进行绝热保护:覆盖塑料薄膜或钉上保温泡沫板。
3.根据权利要求1所述的地下室支护冻结施工方法,其特征是:冻土墙顶面选用如下措施进行绝热保护:顶面喷射混凝土,混凝土喷射层同时作承载结构的一部分。
4.根据权利要求1所述的地下室支护冻结施工方法,其特征是:顶面喷射聚氨基甲酸脂泡沫保温层。
5.根据权利要求1所述的地下室支护冻结施工方法,其特征是:冻土墙顶面选用如下措施进行绝热保护:冻土墙外面设置水泥搅拌桩,水泥搅拌桩直径为500~600mm,相邻水泥搅拌桩相互咬合,咬合长度为200mm,水泥搅拌桩墙不仅可以隔热,同时与冻土墙联合护壁。
6.根据权利要求1所述的地下室支护冻结施工方法,其特征是间歇冻结参数如下:每冻结时间30min间歇10min。
