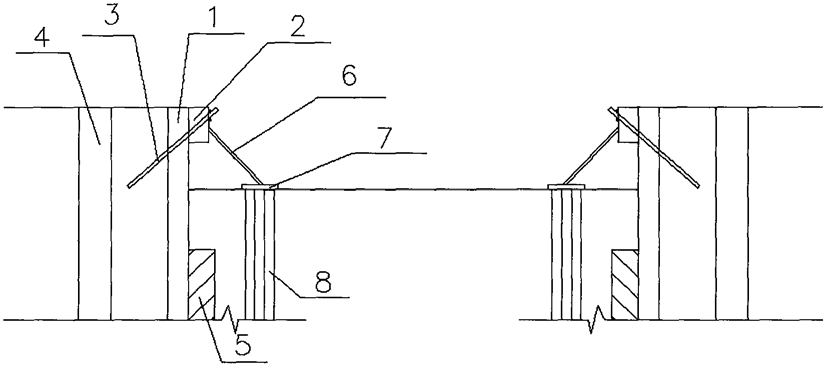

1.一种无混凝土对撑的地下室支护,其特征是第一工况地下室支护结构采用如下:支护桩采用钻孔灌注桩,钻孔灌注桩直径为600~900mm;离支护桩中心点外侧方向1.5~2m处设置止水帷幕,止水帷幕采用三轴水泥搅拌桩,三轴水泥搅拌桩桩径为600mm或者500mm,相邻三轴水泥搅拌桩相互咬合,咬合距离为200mm或者150mm;支护桩内侧方向上部设置第一道钢腰梁,第一道钢腰梁顶标高与支护桩顶标高相同,第一道钢腰梁与支护桩的预埋钢筋焊接连接,预应力锚索锚固在第一道钢腰梁,沿钢腰梁顶标高向下挖土深度1.5~2.5m位置,在工程桩上面放置钢垫板,钢垫板下面的工程桩有2根~4根;钢垫板厚度为10~12cm,钢垫板设置位置离地下室边缘13~15m,钢垫板中间有凹槽,凹槽深度为8~12mm,长度和宽度均为10~15cm,地下室被动区的加固区宽度为支护桩外边缘切线以内1m范围,加固区深度为地下室基底以下1.5m~2m;第一道钢腰梁与钢垫板之间设置第一次钢支撑;第二工况地下室支护结构采用如下:支护桩内侧方向中部设置第二道钢腰梁,第二道钢腰梁底标高为第一次土方开挖深度,第二道钢腰梁与支护桩的预埋钢筋焊接连接,第二道预应力锚索锚固在第二道钢腰梁,工程桩在第二次土方开挖时进行凿除,工程桩顶标高与地下室底板基底标高相同,工程桩上面设置钢垫板,钢垫板与第一道钢腰梁之间设置第二次钢支撑,钢垫板与第二道钢腰梁之间设置第二次钢支撑;
钢垫板部位地下室底板中部预埋止水橡胶带阻断渗水路径。
2.根据权利要求1所述的无混凝土对撑的地下室支护,其特征是预应力锚索施工采用如下:
1)当注浆体的强度达到设计强度的75%且不小于15MPa后,进行锚索的张拉锁定;
2)采用钢绞线整体张拉锁定的方法;
3)锚索张拉平缓加载,加载分级不大于0.3,每级荷载的间隔时间不小于3min;锚索锁定前,在最大张拉力下保持稳定一段时间,对砂土地层,稳定时间大于5min~10min,对粘性土地层,稳定时间大于15min;
4)锚索索定时,张拉值取设计张拉锁定值的1.1~1.15倍;
5)在锚索锁定后的48h内,锚索拉力低于设计锁定值的90%时,进行再次锁定;锚索锁定考虑相邻锚索张拉锁定引起的预应力损失,当锚索拉力低于设计锁定值的90%时,进行再次锁定;
6)锁定后锚索外端部采用冷切割方法切除;锚具外切割后的钢绞线保留长度不小于
50mm,采用热切割时,不小于80mm。
