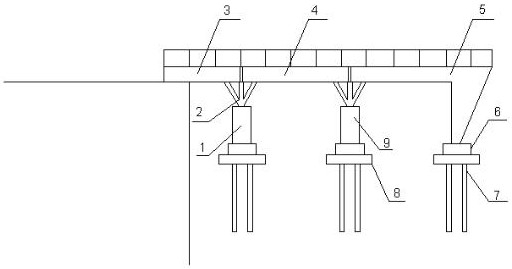

1.一种水上走廊的施工方法,其特征在于,包括如下步骤:
a.水下桩基(7)的施工;
b.浇注钢筋混凝土承台(8);
c.承台(8)浇注完成后,在承台(8)上搭建中心设有定位凹槽的支撑座(6)并引出承台主筋;
d.在地面预制平台上预制中心设有通孔的预制钢筋混凝土支撑柱(1);浮运该预制钢筋混凝土支撑柱(1)至吊船附近;吊船垂直起吊该预制钢筋混凝土支撑柱(1)至支撑座(6)的正上方;焊接加长承台主筋;吊船缓慢下放该预制钢筋混凝土支撑柱(1)至支撑座(6)内,同时使加长的承台主筋穿过该预制钢筋混凝土支撑柱(1)的通孔;向通孔中浇注混凝土至该预制钢筋混凝土支撑柱(1)的上平面以下0.5-0.8m的位置,形成预留孔(10);
e.预制钢筋混凝土支撑柱(1)搭建完成后,吊船起吊支架,将支架放置在预制钢筋混凝土支撑柱(1)的预留孔内;支架底座与承台主筋顶端绑扎定位并焊接固定;向预制钢筋混凝土支撑柱(1)的预留孔(10)内浇注混凝土直至与该预制钢筋混凝土支撑柱(1)上平面平齐;
f.支架安装完成后,吊车起吊预制横梁放置在相应的支架上并与支架焊接固定;
g.横梁上辅助设施的施工。
2.根据权利要求1所述的一种水上走廊的施工方法,其特征在于,所述步骤a中桩基(7)的施工采用围堰施工法。
3.根据权利要求1所述的一种水上走廊的施工方法,其特征在于,所述步骤c中引出承台主筋数为8-12根。
4.根据权利要求1所述的一种水上走廊的施工方法,其特征在于,所述步骤c中支撑座(6)内的定位凹槽的形状尺寸与预制钢筋混凝土支撑柱(1)的形状尺寸相配合。
5.根据权利要求1所述的一种水上走廊的施工方法,其特征在于,所述步骤d中的预制钢筋混凝土支撑柱(1)中心设有直径为0.5-0.8m的圆形通孔,所述预留孔(10)的底部到预制钢筋混凝土支撑柱(1)的上平面的距离为0.6-0.8m。
6.根据权利要求1所述的一种水上走廊的施工方法,其特征在于,所述步骤e中支架安装在预制混凝土支撑柱(1)的预留孔(10)内,支架是由直径为0.3-0.5m球形底座和三根互为120°圆柱形支撑梁构成三爪形结构。
7.根据权利要求1所述的一种水上走廊的施工方法,其特征在于,所述步骤f中支架包括第一支架(2)及第二支架(9),预制横梁包括第一节段横梁(3)、第二节段横梁(4)及第三节段横梁(5),所述的第三节段横梁(5)是“7”字形横梁,水平方向为横梁部分,竖直方向为支撑梁部分,在地面平台焊接成型;所述预制横梁安装固定的步骤为:吊车在岸边起吊第一节段横梁(3),将第一节段横梁(3)的一端放置在岸边固定槽内,另一端放置在第一支架(2)上,焊接固定第一节段横梁(3);吊车在第一节段横梁(3)上起吊第二节段横梁(4),将第二节段横梁(4)的一端放置在第一支架(2),另一端放置在第二支架(9)上,焊接固定第二节段横梁(4);吊车在第二节段横梁(4)上起吊第三节段横梁(5),将第三节段横梁(5)的一端放置在第二支架(9)上焊接固定,另一端放置在支撑座(6)上采用高强度螺钉固定。
8.根据权利要求1所述的一种水上走廊的施工方法,其特征在于,所述步骤g中辅助设施的施工包括走廊路面的铺设、电力系统的设置、防护系统安装,排水系统的设置。
9.根据权利要求7所述的一种水上走廊的施工方法,其特征在于,所述的第一阶段横梁(3)、第二阶段横梁(4)及第三阶段横梁均为预制钢结构横梁。
